腾牛·下载

展开

长春地铁规划高清图安卓版下载v6.5.5 最新版

长春地铁规划高清图安卓版下载

大小:3.6M语言:中文 类别:生活实用系统:Android
简介|教程|评论(0)
版本:v6.5.5 最新版时间:2017-06-08

标签:

应用介绍

长春地铁app可以帮助你查询地铁信息,线路图直接点击,站名地标直接搜索,采用了GPS自动定位,非常方便哦!需要的朋友赶紧下载吧,来体验更多新功能。

长春地铁2017最新版功能

操作简便:无论是车程还是车站资料,只需点击2次即可完成

选站快速:GPS自动定位、线路图直接点击、站名地标搜索

离线车站交互式地图

信息完整:除了调用标准地图服务外,提供出口地标及街道离线地图!

早/晚出发时间:智能计算您可到达目的站的早/晚地铁搭乘时间

长春地铁1号线途经站点

北环城路站庆丰路站一匡街站火车北广场站-火车南广场站-北京大街站-人民广场站-解放大路站-自由大路站-南湖大路站-繁荣路站-卫星广场站南环城路站-CBD(中央商务区)站-红嘴子站

更新内容

1、更新相关站点数据;

2、更新全部的时刻和票价数据;

3、修复了部分加载问题,应用更稳定;

4、优化了广告系统,减少了对用户的影响

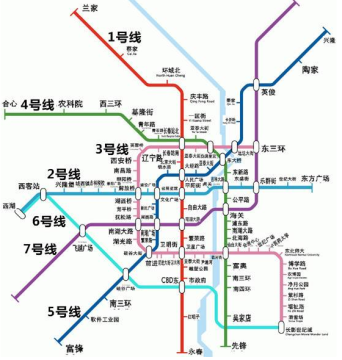

长春地铁规划图

一、项目基本情况

长春市地铁1、2号线,总长40.8公里,总投资约315亿元。

(一)地铁1号线。线路沿人民大街敷设,北环路站至红咀子站区间,设15座车站,全部为地下站。全长18公里,总投资161亿元,资本金占总投资的25%即40.25亿元,由长春市政府筹集,资本金以外的资金利用银行贷款,长春市轨道交通集团有限公司投资建设和管理。2011年5月开工建设,计划2017年6月30号试运营。

截至8月底,累计完成88.79亿元,占总投资的55%,全线14个标段已全面开工建设,全线15个车站,其中,北环城路、庆丰、一匡街、繁荣路、南环城路、卫星广场等6个站土建主体已基本完成,其余9个车站正在有序建设,全线18公里,目前已盾构推进约10公里。

(二)地铁2号线。线路沿解放大路、吉林大路敷设,西湖站至东方广场站区间,设19座车站,全部为地下站。全长22.8公里,总投资154亿元,资本金占总投资的25%即38.5亿元,由长春市政府筹集,资本金以外的资金利用银行贷款,长春市轨道交通集团有限公司投资建设和管理。2012年4月开工建设,计划2018年6月30号试运营。

截至8月底累计完成17.05亿元,占总投资的11%,全线8个标段,已开工建设7个,其余1个标段(东盛大街至世纪大街)正在做施工准备。

二、目标任务和进度安排

(一)地铁1号线

1.2014年目标任务是计划完成投资15亿元,全面开工建设,计划盾构推进11公里。

2.2015年进度安排是车站主体结构全部完成,区间工程大部分完成。

3.2016年进度安排是5月份完成车站土建结构工程和区间隧道贯通;7月份完成轨道铺设工程;8月至11月系统设备联合调试,11月份空载试运行。

4.2017年进度安排是6月份正式通车试运营。

(二)地铁2号线

1.2014年目标任务是计划完成投资15亿元,完成1个车站的主体工程,区间进场施工。

2.2015年进度安排是车站全线开工,区间具备盾构条件。

3.2016年进度安排是明挖站主体结构完成,完成部分区间工程。

4.2017年进度安排是车站主体工程完成,6月份区间隧道贯通,8月份完成轨道铺设工程,9月至12月系统设备联合调试,12月份空载试运行。

5.2018年进度安排是6月份正式通车试运营。
